伞形水塔爆破拆除爆破方案
发布日期:2021-07-03 人气: 732 栏目:技术中心
伞形水塔爆破拆除爆破方案
1、倒塌方向

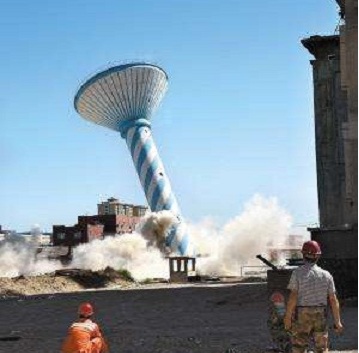

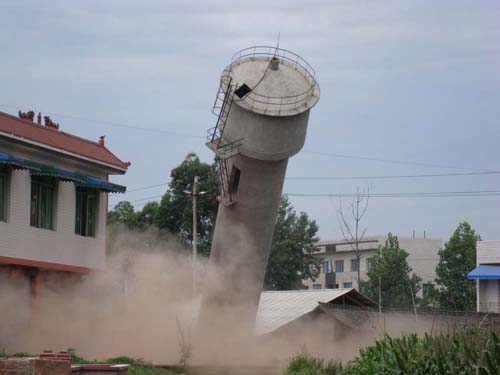

本工程采用一次点火、两座伞形水塔延时爆破、向东定向倒塌的施工方案,减少了爆破振动对周边的影响,并能有效地缩短工期。
2、预处理
由于定向窗、定位窗处筒壁厚度为1125px,采用风镐进度缓慢,施工位置又在距离地面13.5m处,无法采用机械拆除,只能用爆破法开设定向窗和定位窗;采取在伞形水塔内部搭设钢管脚手架,使用风镐拆除切口内衬,效果较为理想。
3、爆破切口
(1)切口位置:因+0.00m出灰口与倒塌方向轴线不对称,不能用作切口,加固又浪费时间,所以爆破切口选取距地面+13.5m高处(以切口下沿为准),距离烟道口上沿3.5m。避开了烟道口和出灰口对爆破切口的影响,且不必对烟道口井字梁进行处理。
(2)切口形式:为保证伞形水塔倒塌方向准确,采用正梯形切口。
(3)切口长度:L = (3/5~2/3)πd式中:L为爆破切口弧长;d为爆破切口处外径。
(4)切口高度:H=(1.5~3.0)B式中B为伞形水塔壁厚。根据以往120m高伞形水塔施工经验,拟定伞形水塔爆破切口参数如下:1#、2#两座伞形水塔的切口圆心角分别为228.2°、227.4°,切口下沿弧长均为17.4m,预留下沿弧长分别为10.05m和10.15m,切口高度均为2.4m,定向窗、定位窗宽度均为2.5m,定位窗角度均为60°。两伞形水塔切口均在+13.5m处钻第1排孔。
4、爆破参数
(1)炮孔参数:①最小抵抗线W=B/2(B为伞形水塔切口位置的壁厚);②孔距a=(1.0~2.0)W;③排距b=(0.8~1.2)a;④孔深L=(0.58~0.80)B。
(2)单孔装药量计算:q=KabB式中K为药平均单耗。爆破参数的选取如下:1#、2#两座伞形水塔的壁厚均为1125px,最小抵抗线均为562.5px,孔距、排距均为750px,孔深均为825px,每座伞形水塔9排孔。
5、飞石控制
(1)对伞形水塔的装药位置,在脚手架外用竹跳板、稻草帘和建筑安全网近体防护。
(2)用竹跳板遮挡附近被保护厂房和办公室的门窗。
(3)氢气站围墙东侧和南侧搭设长45m、高6m的防护屏障并挂安全网。
- 2025-05-07许昌烟囱拆除公司:安全高效,环保先行,共创美好环境
- 2025-05-07通辽烟囱拆除公司:精湛技艺,让安全环保与效率并存
- 2025-05-01甘南烟囱拆除公司:专业安全的绿色拆除承诺
- 2025-05-01黔东南烟囱拆除公司的环保施工与绿色拆除之道
- 2025-04-23铜川拆除烟囱公司:专业服务,信赖的守护者
- 2025-04-23泰州拆除烟囱公司:绿色服务,让工业风景焕发新生
