水塔人工拆除方案
发布日期:2020-09-28 人气: 941 栏目:技术中心
水塔人工拆除方案
1、水塔人工拆除施工顺序:水塔人工拆除施工脚手架搭设→人货升降梯安放→人工拆除筒身并拆至30米→拆除全部施工脚手架→改用机械拆除(液压剪及镐头机配合)。
2、水塔人工拆除施工方法:

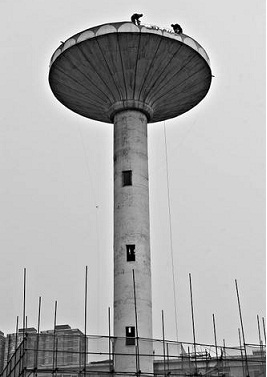

(1)搭设由地面至顶部的全封闭钢管脚手架(高出水塔1.5米)并经验收合格后,人工开始拆除,人工拆除至地面30米改用机械拆除;
(2)水塔人工拆除前,将通风口作为出渣口,采用小挖掘机出渣。

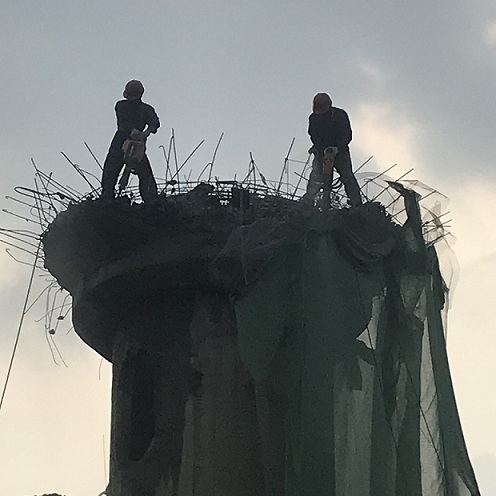

(3)水塔人工拆除施工人员立在脚手架上,安全带挂在钢管上后,用风镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体内部落下;
(4)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时进行;
(5)脚手架随施工面的降低同时降低,但脚手架必须始终保持高出施工面1.5米至2米,以防止渣块飞出脚手架防护层;
(6)氧气、乙炔瓶置于作业平台上,仅气割枪在施工面上,边拆边烧断避雷天线(截断长度不大于1米)。
3、水塔人工拆除主要施工工艺:人工拆除120米水塔主要的难点就是施工脚手架的搭设,搭设120米环形贴壁施工脚手架,如果全部采用落地式脚手架不能满足JGJ130-2001扣件式钢管脚手架的安全技术要求。可采用分段搭设,50米以下采用落地式钢管脚用架,以上分4段悬挑搭设即在50米、68米、86米、104米增设工字钢托架。
3.1水塔人工拆除搭设构造:
(1)落地式扣件钢管脚手架。脚手架为双排脚手架,搭设高度为50米,20米以下采用杆,20米以上采用单管立杆,搭设尺寸为:内外立杆中心距1.05m,立杆纵距1.6m,步距高为1.8m,离地面0.2m处设置纵向及横向扫地杆,外排立杆每0.6m和1.2m高度处分别设置纵向拦杆,立杆跨越6根设置剪刀撑,斜杆与地面夹角在45度至60度之间,脚手架外侧设置密目安全网。架体与筒身结构的连墙杆以二步二跨设置一个拉结点,拉结点采用硬拉结,各点梅花型相错布置,两端部位拉结点应当加强。
(2)悬挑式扣件钢管脚手架。根据水塔的外形情况,在高度50米、68米、86米、104米处设置悬挑脚手架支架,悬挑梁选用18#工字钢,支座处分别用2根φ20钢筋及2块50×50×6角钢将工字钢固定在结构面上,另一头下方焊用一10#槽钢作撑。
江苏悦能高空工程有限公司是一家集土建、防腐、保温、钢结构为一体的大型综合性建筑企业。专业从事高空作业,构筑物(烟囱、冷却塔、灰库)新建、安装、维修、防腐、保温、拆除等建筑工程。公司成立于1990年,注册资金壹亿元,具有建筑工程施工总承包壹级资质、防水防腐保温工程专业承包壹级资质,公司整体通过了质量管理体系认证、职业健康安全管理体系认证、环境管理体系认证。公司始终遵循“诚信为本,业主至上,建精品工程,树时代丰碑”的经营宗旨,依靠优势的装备和一支爱岗敬业的施工管理队伍,依靠优良的施工技术和网络化的管理体系。努力将优质的技术和质量奉献给客户,力争与各界朋友达成共识、携手并进,为创造双赢合作关系而不懈努力,共创企业美好明天!公司始终坚持以人为本,全面建立现代化企业制度,规范运作,坚持走科技兴企、质量兴业之路。遵循“业主至上、信守合同、优质服务”的宗旨,贯彻“团结协作、严谨求实、优质高效、开拓创新”的企业精神,精心打造精品工程,为新老客户提供优质满意的服务。
- 2025-01-01双鸭山烟囱拆除公司:打造全面方案,展现精湛施工技艺
- 2024-12-25广安烟囱拆除公司:守护蓝天下的安全拆除之道
- 2024-12-18呼和浩特烟囱拆除公司:绿色拆除,共创美好环境
- 2024-12-11果洛烟囱拆除公司:绿色拆除技术,守护蓝天更添力
- 2024-12-04迪庆烟囱拆除公司:以环保为使命,共筑绿色未来
- 2024-11-27湘潭烟囱拆除公司的绿色拆除与安全发展之路
