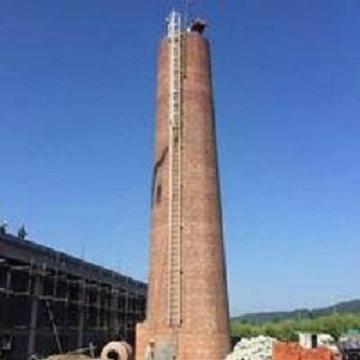

砖烟囱人工拆除技术措施

发布日期:2020-10-21    人气: 912    栏目:新闻中心

砖烟囱人工拆除技术措施

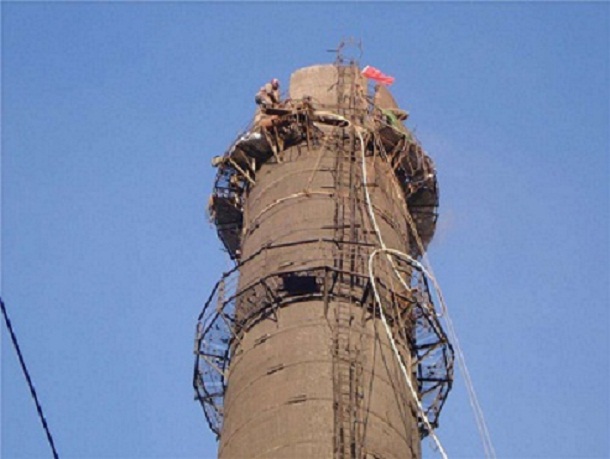

锅炉房烟囱顶就响起了风镐的突突声。45米高、边缘只有24厘米宽的烟囱顶端,已经出现了3名工人模糊的身影。因不具备爆破条件,这个大家伙要3名工人一块砖一块砖地拆除。落脚处只有24厘米爬上小区的6楼顶楼望去,碎砖扬起一阵红尘。2011年前后,石府小区纳入集中供热,这座20年来温暖过千余户家庭的锅炉房和烟囱就此沉默下来。从50米开外向烟囱顶看,不仔细观察,甚至看不出工人们在移动。事实上他们的移动范围也很小,烟囱的顶端仅够3个成年人腾挪,稍微错身都得慢慢贴身来。烟囱壁只有24厘米,工人的落脚地也只有这24厘米。如此狭窄的工作环境,对应的是45米的烟囱个头,约15层楼高。站在15层高的顶端人工爆破,风镐产生巨大的震动或风力稍大,都会让人站立不稳,但是工人们要把这45米一点点"啃"到零。

砖烟囱人工拆除施工方案:

一、工程概况:

本工程为烟囱拆除烟囱工程,该烟囱高33米,100m3。根据现场情况,塔身地面:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。

二、施工主要内容:

1、施工工序:

工具准备→搭脚手架→防护→烟囱拆除→清场、运输

2、施工主要内容:

高33米、100m3烟囱拆除,不拆基础。在拆塔前,先将地面以塔身为中心向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全。

在防护网上要挂上明显的交通标示,夜间要挂上红灯。

三、施工技术措施:

1、施工人员施工措施:

1、烟囱周边全部搭设安全网,拆下的小块不得超过625px×625px左右。

2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。

3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋。

4、下料:在烟囱内壁下料。

5、作业人员全部系双保险扣,定向监验施工。

2、施工员职责:

1、在甲方项目经理指导下,对单位工程所划分的作业区段管理工作负责。

2、对单位工程的质量检查、安全、进度负责至各作业组。

3、参加施工阶段的安全、质量检查工作。

四、工期保证措施:

1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。

2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,确保工程进展顺利和确保整体工程计划的如期在45个晴天结束。

五、施工组织与设计:

现场管理组织机构和劳力计划:

姓名职务工地职务培训情况

王太平经理总负责

兼管理安全生产监督局

安全员1名安全员安全管理安全生产监督局

质量监督员1名质量监督质监员技校

施工队长2名施工队长施工队长劳动局

材料员1名材料员材料员

供应1名供应

施工人员10名

合计:15人

六、工程质量保证措施及文明施工:

1、烟囱拆除施工前有甲方配合组织施工人员安全学习及方案讨论,详细了明施工程序。

2、做好技术交底,按规定要求施工

3、施工中采用自检;互检;交接检和专业检查相结合,确保工程安全。

4、甲方双方质量监督员应全过程按程序验收法跟踪监督质量,前道工序验收确认签字后方可进行下道工序的施工。

5、在施工中严格控制二次污染,保证施工设备的干净和整洁。

6、保持现场清洁卫生,及时处理施工垃圾做到工完场地清

7、严格执行其他文明规定。

七、施工安全措施:

1、安全施工措施:

1、施工人员必须持证上岗(高空悬挂作业证)。

2、施工人员全部参加保险公司保险。

3、施工人员进场施工要服从甲方各项目规章制度。

4、高空作业严格执行高空作业操作规程。

5、悬吊作业必须附加双保险。

6、作业前对棕绳、滑轮做荷载测试。

7、高空使用工具、材料在吊装使用中应严格按规定固定,绝对保证不发生坠落;塔身周边搭设安全网以防高空坠落。

8、施工区域设有禁区标志;禁止行人通过;禁止行留并派专人监护。

9、在防护网上要挂上明显的交通标示,夜间要挂上红灯。

2、安全员职责:

1、遵照施工安全规范的规定,做好现场安全管理、安全教育工作。

2、做好施工现场“四口”、“五临边”的防护工作,参与施工方案中安全技术措施的审定及现场安全防护的验收工作。

3、对工程执行安全否决权,对声音指挥、作业的行为有权制止、处罚、停工整改或越级申诉。

4、对烟囱拆除施工现场不符合安全标准的各种机具和防护设施,有权加以制止,并拒绝办理手续。

【相关产品】
水泥库清库:专业团队,守护安全与环保

水泥库清库:专业团队,守护安全与环保
水泥库清库的新篇章:精准高效,得益于先进设备

水泥库清库的新篇章:精准高效,得益于先进设备
烟囱拆除公司:经验积累与精湛技艺的完美结合

烟囱拆除公司:经验积累与精湛技艺的完美结合
烟囱拆除公司:经验丰富,您的信赖之选

烟囱拆除公司:经验丰富,您的信赖之选
拆除烟囱:风险评估与科学拆除方案的制定

拆除烟囱:风险评估与科学拆除方案的制定
