(一)废弃水塔拆除施工方案

    1、标准砖层拆除:分段分步依次清理拆除,每步按1米为基础。拆除方法:施工人员系好保险绳,在水塔外壁顶口,用撬杠、大锤、风镐配合使用,先将标准砖层打开缺口,施工人员即可系双保险,在缺口处依次拆除。

    2、砼壁的拆除:从顶部开始,画U型线,两条边长为2.25m,底边底边长为1.5m。用进口冲击钻从顶口开口子打眼,每条边打4个眼。进口钻头尺寸为φ30,眼深度为50mm,开动空压机,用风镐将所有眼点按直线依次割开,风镐钢钻头可伸入长度应超过烟囱壁厚尺寸,钻头由工程队专业人自行淬火加工,混凝土墙壁内的钢筋用氧气切割开,U型块状混凝土切开后,撬入水塔筒壁内,坠地。用相同的方法再在破口旁开L型切割线,以类似办法及风镐进行拆卸工作。一个工班后,由清理小组将水塔内废渣、杂物全部清理干净。



    3、水塔上应配备两台进口冲击钻,配备三台空压机,空压机压力为4m3,四只氧气瓶及足量的辅助设备。如10磅的铁锤4把,撬杠4把等。工程上,配备专职的机械修理工,对卷扬机、空压机、冲击钻、小型切割机等设备进行技术管理。

    (二)废弃水塔拆除主要施工方法

    1、扒杆制作安装

    水塔上部安装扒杆一根,扒杆上挂滑轮,同时安装1.5T卷扬机一台,用于氧气瓶,乙炔瓶等工程用具,机械设备的上下垂直运输。



    2、平台制作安装

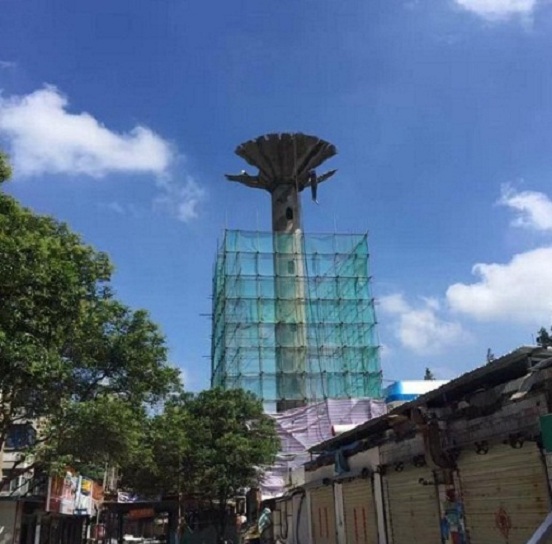

    水塔外部安装三座活动平台,第一部平台为操作平台,第二部为防护平台,第三部为防建筑物坠落平台,平台尺寸及安装方法类似。操作平台上方铺设木板,且用棕绳固定,木板厚度为40mm,伸出水塔外总宽度依次为1.2m、1.5m、1.8m。防护平台上方铺安全网,伸出水塔外总宽度为1.5m,平台间距为2.5m,当操作平台接近防护平台后,拆除操作平台,翻至2.5m以下做防护平台,用现存的防护平台,在其上铺木板操,三座平台采用防护网全部封闭。

【相关产品】
烟囱拆除如何以环保与效率并重的绿色拆除之道

烟囱拆除如何以环保与效率并重的绿色拆除之道
水塔拆除:专业团队为您保驾护航

水塔拆除:专业团队为您保驾护航
烟囱拆除公司:展望未来,绿色发展成为主旋律

烟囱拆除公司:展望未来,绿色发展成为主旋律
烟囱拆除公司守护蓝天,安全筑梦的责任与担当

烟囱拆除公司守护蓝天,安全筑梦的责任与担当
烟囱拆除公司专业拆除,安全至上的环保之旅

烟囱拆除公司专业拆除,安全至上的环保之旅
